Крупную казахстанскую компанию пригрозили наказать за срыв проекта в Алматы

Подрядчик, который строит ТЭЦ-3 в Алматы, продолжает отставать от графика

Ссылка скопирована
ТЭЦ-3, Алматы, энергетика, строительство станции, KBI Energy Group

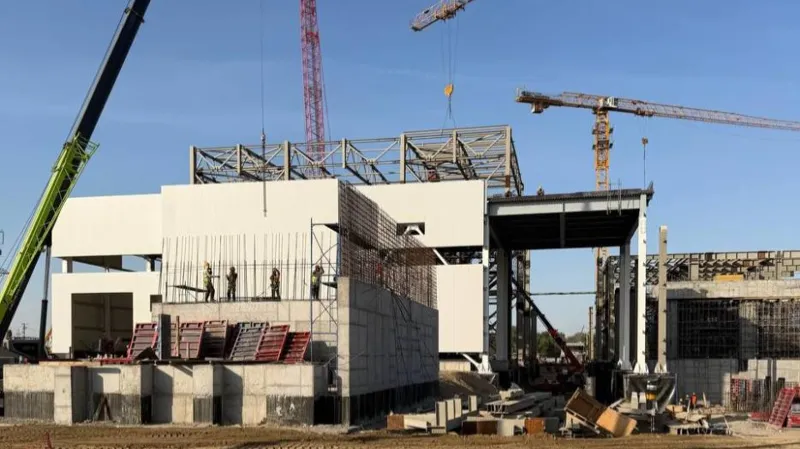

Строительство ТЭЦ-3 в Алматы. Фото: пресс-служба Министерства энергетики РК

Если ТЭЦ-3 в Алматы не достроят вовремя, руководство компании-подрядчика будет нести персональную ответственность, сообщает NBK.

Сроки сорваны?

Об этом заявил глава Минэнерго Ерлан Аккенженов, проинспектировавший строительство и перевод на газ алматинских ТЭЦ-2 и ТЭЦ-3. С первым объектом всё в порядке — работы по модернизации завершены примерно на 94%, всё необходимое оборудование доставлено. Подрядчик отставал от графика, но сумел решить проблему. Сейчас на станции идут пусконаладочные работы и испытания систем. Предварительный запуск намечен на 15 октября, а полностью ввести ТЭЦ-2 в эксплуатацию рассчитывают до конца года.

С ТЭЦ-3 всё намного сложнее. Проект реализован всего на 27%, и хотя на стройке в две смены трудятся более 800 человек и работают 70 единиц техники, сохраняется риск, что подрядчик сорвёт график. Сейчас на станции установили первую газовую турбину и генератор. Однако материалы на площадку поставляют несвоевременно.

«Темпы работ на ТЭЦ-3 вызывают серьёзные нарекания. Ссылки на сложности с логистикой не принимаются, эти вопросы нужно было решать заранее. Подрядчику необходимо срочно закрыть проблемы с поставками оборудования, усилить смены специалистами и нагнать утверждённый график. Сроки сдачи станции пересматриваться не будут, спрос с руководства компаний будет персональным», — высказался Ерлан Аккенженов.

Кто строит ТЭЦ-3

Министр энергетики не впервые критикует работу генерального подрядчика по строительству ТЭЦ-3 — ТОО «KBI Energy Group». Эта компания, созданная предпринимателем Кайратом Итемгеновым, выступает в качестве лидера консорциума с участием ТОО «Энерго Спец Строй», ТОО «СтандартЭнерго KZ» и ТОО «Стройиндустрия».

Ещё в январе Ерлан Аккенженов обрушился на подрядчика с критикой из-за отставания от графика и подчеркнул, что обе станции должны быть запущены в эксплуатацию к 31 декабря. Пока что велика вероятность, что к этому времени успеют модернизировать только ТЭЦ-2, которую реконструируют три китайские компании.
